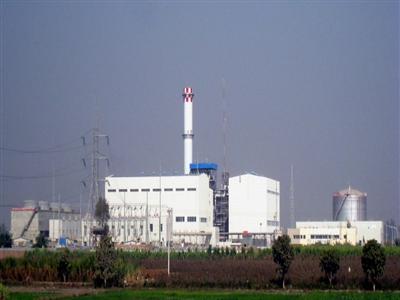

当地时间12月3日18时18分,倍受关注的巴基斯坦电站项目取得重大突破:GT燃气轮机成功点火,并达到空载满速!已经具备发电条件。
GT燃气轮机的成功点火,不仅标志着电站项目里程碑式成果的取得,而且为管道吹扫、ST蒸汽轮机冲转、联合试车发电创造了必备条件。在燃气轮机点火成功后,12月4日,预热锅炉产出蒸汽,并完成管道吹扫试验,12月5日开始管道的正式吹扫。12月6日进行了手工投磁,GT(柴油)试发电成功,并通过铝母线到达断路器室。按照项目统一部署,在管道吹扫、复位后,12月11日将进行ST蒸汽轮机冲转。
与此同时,公司各专业尾工消项、道路施工、厂平等工作正在紧锣密鼓地进行。
