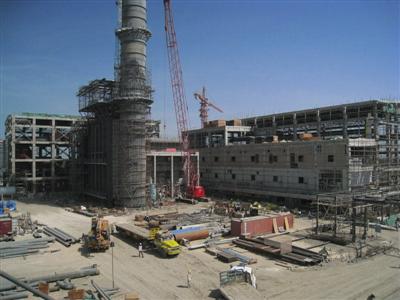

8月30日上午9点,巴基斯坦电站项目施工现场,随着起重工的一声哨响,除氧罐吊装正式开始,150吨坦克吊按照指令经过起勾、旋转、变换角度等一系列完美动作,仅20分钟就将除氧罐顺利地安装在15米高房顶基础上。标志着巴基斯坦卡迪普电站项目部最后一台最重的设备吊装成功,整个装置将进入管道施工大决战。
巴基斯坦卡迪普电站项目共有各类设备350余台,除氧罐到货比较晚,体积较大,重37吨、长17米、直径3.7米。现场位置狭窄,地面松土多,但参战的新疆分公司安装一队起重班,不畏困难,班长刘全国、技术员李陆军在现场多次测量计算,采取了多项措施,制定了详细的吊装方案和安全预案,正由于他们的不懈努力,给巴基斯坦卡迪普电站所有的大件吊装划上了圆满的句号,十一化建的起重师傅在异国他乡续写了新的辉煌。
