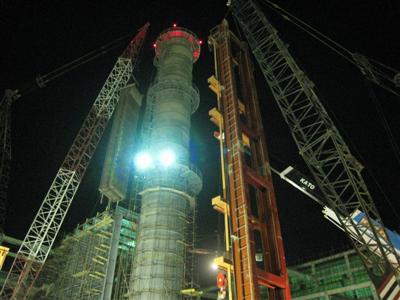

当地时间5月22日8点,经过严格缜密的吊装方案现场论证与安全措施检查后,巴基斯坦电站项目余热锅炉第一块模块正式起钩,并于当晚11点20分顺利安装就位。5月23日下午,第二块模块也顺利完成安装。至此,我巴电站项目余热锅炉模块安装进入高潮。
安格鲁电站项目锅炉模块共6组12块,模块净重最大值为114t,最小值为27t,其中有8块均超过80t。5月22、23安装的两块为同一组模块,净重均为80.5t。单块模块的吊装过程共由7道工序组成,分别是:模块(含底座)与吊架连接、起立、模块与吊架(含底座)分离、模块提升、找正、下插、就位,由300t环吊、100t履带吊与40t汽车吊配合完成。在22日第一块模块的吊装过程中,项目经理汤志强、书记旦永德、项目总工杨建满都始终坚守在吊装现场,与30多名安装队职工一起从白天转战到深夜,直至第一块模块吊装任务圆满完成后才与职工一起回到营地就餐、休息。
根据项目安装施工经理王晓臣安排,除还没有运抵现场的两块模块外,其余10块有望在月底前全部安装就位。
