第六工程公司合肥项目部大体积混凝土顺利浇筑

网站管理员 2016-09-06 00:00:00

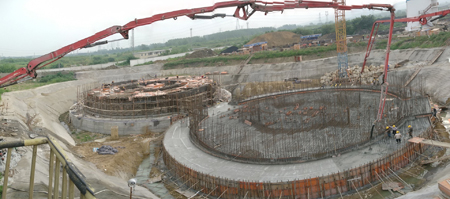

近日,由第六工程公司承建的热电及煤储运项目2#筒仓筏板基础2300m³混凝土历时21个小时安全成功浇筑,朝走出基坑、建设48m高峰目标又近一步。
1#和2#筒仓筏板基础深7.4m,筏板基础直径34m,厚2.6m,施工方案采用“内降外保”方法确保大体积混凝土温差在允许范围内,即内部铺设管道采用消防水降温,外部塑料薄膜和棉毡覆盖保温保湿。1#筒仓筏板基础历时22小时浇筑完成,2#筒仓与1#相比提前一小时完成,得到了业主、监理的一致认可!
(六公司 李松山摄影报道)
\
